Abschluss der Betonarbeiten - 12. Sept. 2015
Mit dem Ausschalen des letzten Betonierabschnittes wurden bis auf die Fertigstellungsarbeiten (Auslaufgerinne usw.) sämtliche Betonarbeiten der Sperre abgeschlossen. Mit der Dammschüttung im Anschluss an den östl. Teil der Sperre sollte ab 21. Sept. 2015 begonnen werden.
Während der einjährigen Bauzeit gab es keinen Arbeitsunfall, trotz genauer Kontrolle des "Beobachters" kein einziges "Nest" im Beton, eine makellose Betonoberfläche und die Bewehrung wurde so genau verlegt, wie ich es in meiner langjährigen Bautätigkeit selten so gesehen habe. Die Männer der Wildbachverbauung mit Polier M. Neureuter haben sich daher ein Lob redlich verdient.
Ein paar techn. Details zu den Einbauten:
4650 m3 Beton
285 to Bewehrung
3. Dez. 2015
Dammschüttung + Pflasterungen
22. Nov. 2015
15. Nov. 2015
9. Nov. 2015
30. Okt. 2015

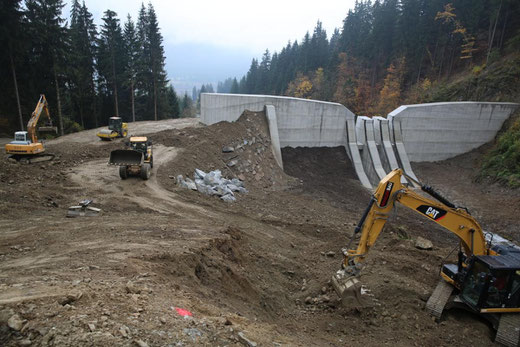

Die umfangreichen Erdarbeiten sowie die Dammschüttung inkl. Pflasterungen schreiten zügig voran und sollten innerhalb der nächsten 14 Tage abgeschlossen sein.
23. Okt. 2015
17. Okt. 2015
Zur Zeit wird der Damm auf der O-Seite geschüttet inkl. Steinschlichtung beiderseits.
Das Auslaufgerinne vor der Sperre wird ebenfalls mit einer Steinschlichtung versehen.
Flügelmauer - Ost
8. Okt. 2015
Die Flügelmauer - Ost wird zurzeit auf der Vorderseite mit einer Materialaufschüttung, die mit einer Steinschlichtung vor dem Abrutschen geschützt wird, verstärkt.
30. Sept. 2015
16. Sept. 2015
12. Sept. 2015
4. Sept. 2015
1. Sept. 2015
26. Aug. 2015
22. Aug. 2015

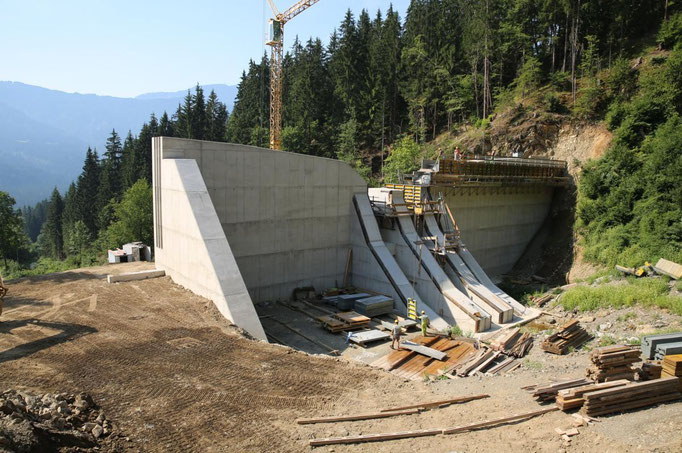

19. Aug. 2015 - Fertigstellung der Hauptsperre
Mit dem 18. Aug. 2015 wurden die letzten Schalungselemente vom Hauptbauwerk entfernt. Dabei wurden neben den umfangreichen Schalungsarbeiten -
4270 m3 Beton und 260 t Stahl - verarbeitet. Eine
großartige Leistung der Männer von der Wildbachverbauung, wenn man bedenkt, dass vor nicht einmal einem Jahr erst mit dem Materialabtrag und den Aushubarbeiten für die Sperrenfundamente begonnen
wurde.
Auf Grund neuester Erkenntnisse bei Naturkatastrophen in Tirol entschlossen sich die Experten, anstatt eines Schüttdammes im östl. Anschlussbereich der Sperre, nun doch einen Teil davon in Form einer Flügelwand aus Beton herzustellen, die zum Teil auch noch durch eine Aufschüttung gestützt wird.
Eine bereits geschüttete Zufahrt außerhalb des Dammes garantiert eine gesicherte Zufahrt zu den dahinterliegenden Waldparzellen sowie den Abtransport bei der Ausbaggerung der ev. anfallenden Geschiebemassen
im Stauraum.
