Geschiebesperre Radlach - 3.Teil

Errichtung des aufgehenden Teils der Sperre

Nachdem man die Fundamente der Sperre fast zur Gänze noch bis 20. Dez. vorigen Jahres fertigstellen konnte, wurde nach gut 2-monatiger Winterpause am 2. März 2015 wieder mit den Arbeiten an der Sperre begonnen.

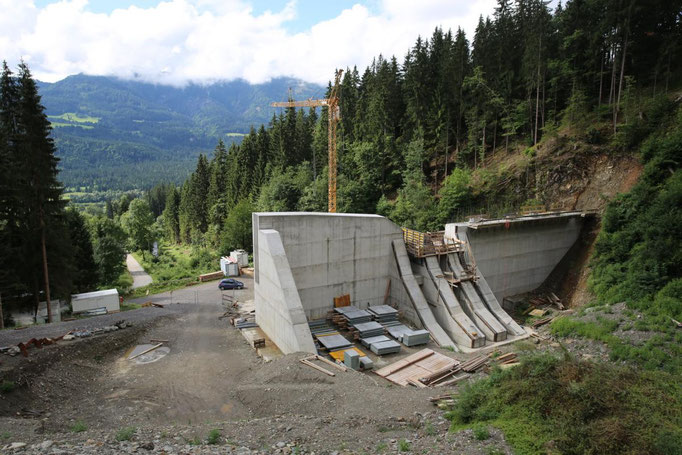

31. Juli 2015

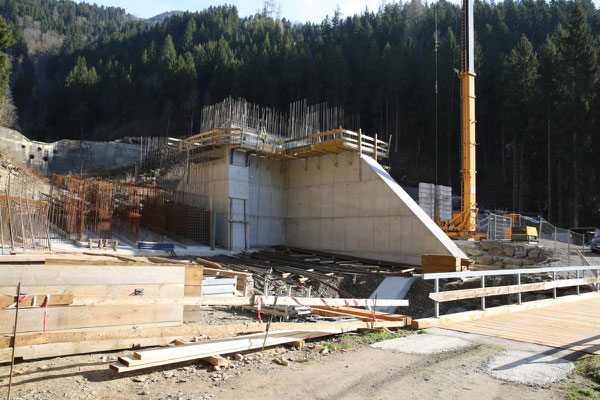

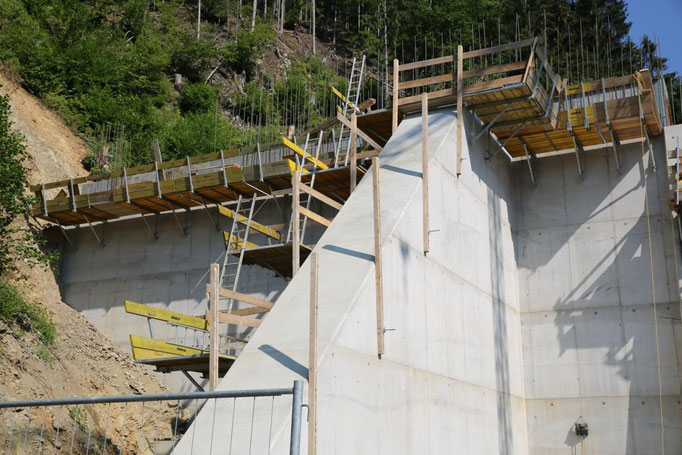

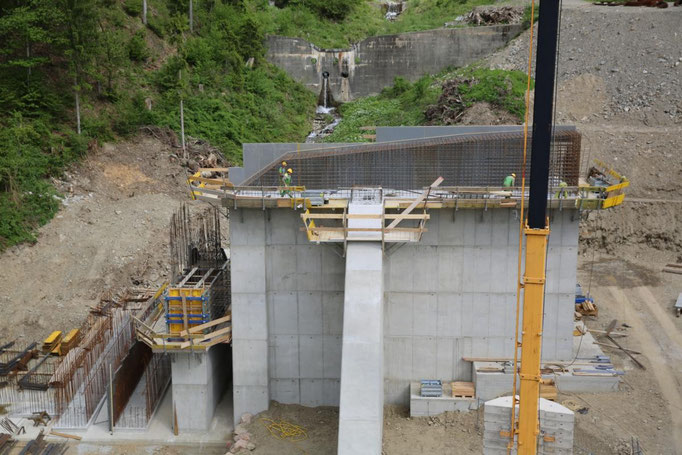

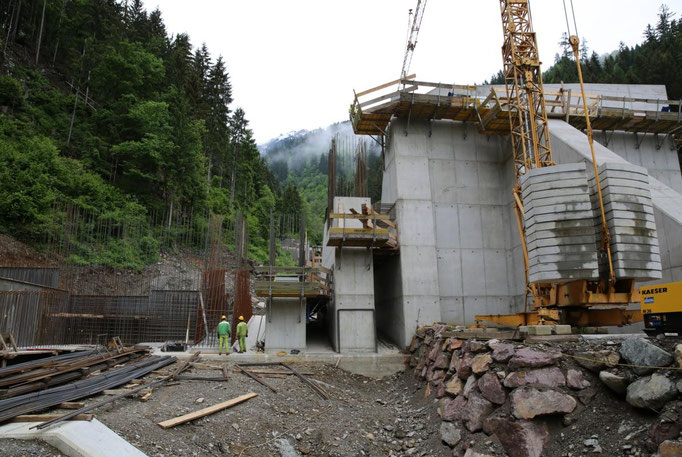

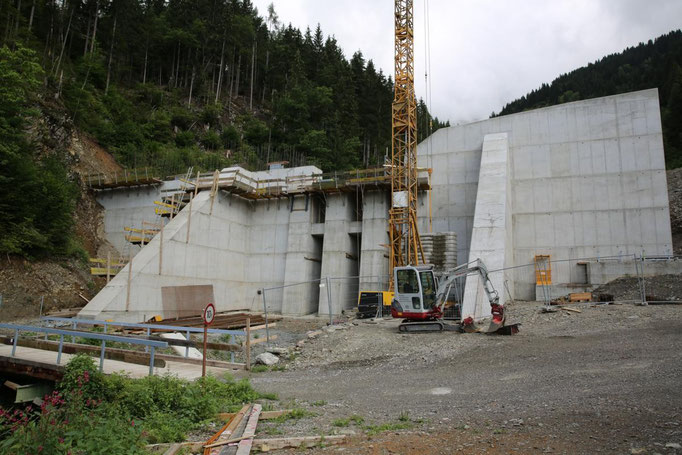

die Mauerkrone ist bis auf einen Betonierabschnitt erreicht
die Mauerkrone ist bis auf einen Betonierabschnitt erreicht

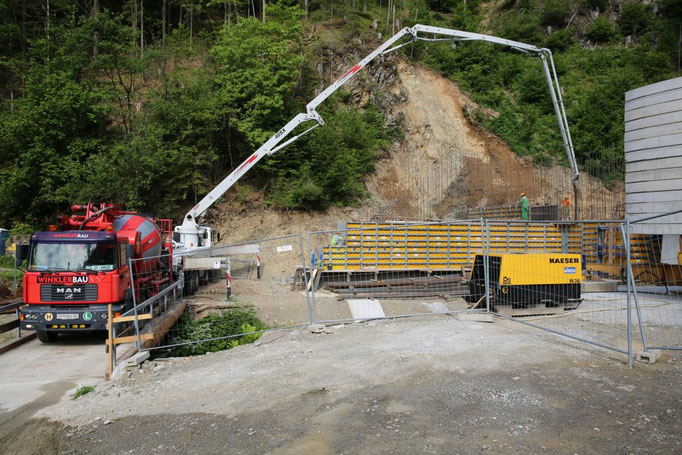

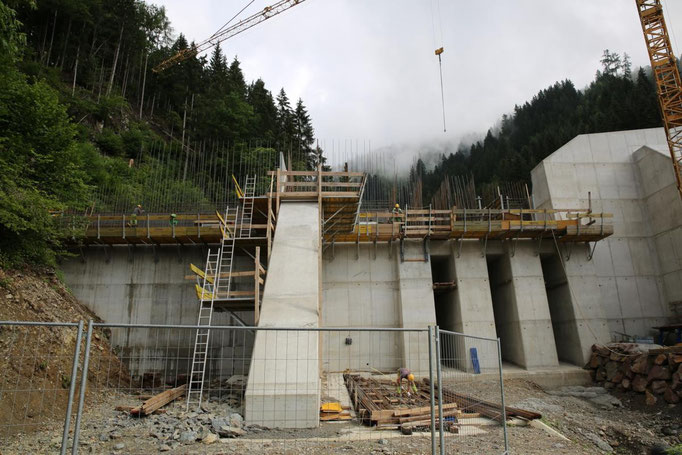

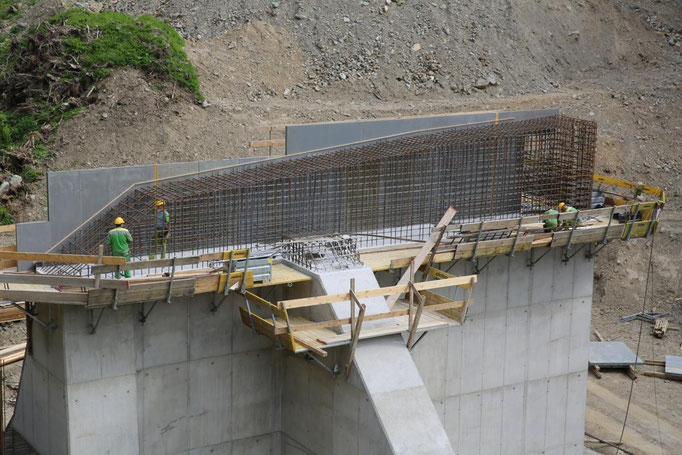

der vorletzte Abschnitt wird betoniert
der vorletzte Abschnitt wird betoniert

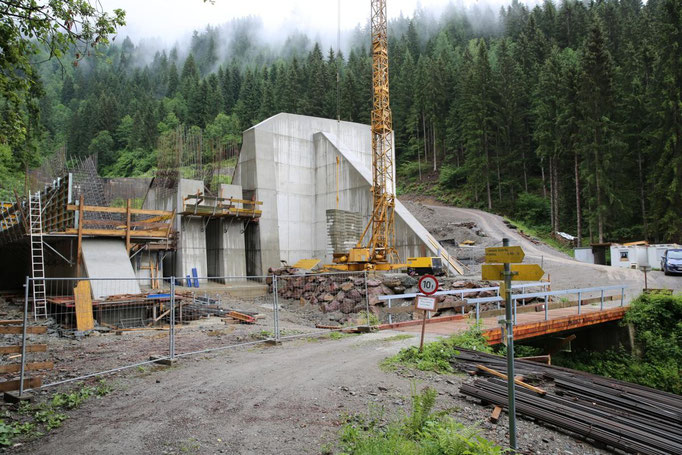

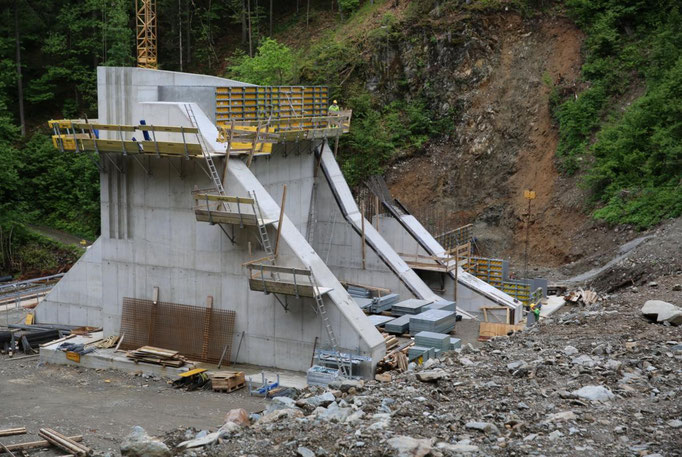

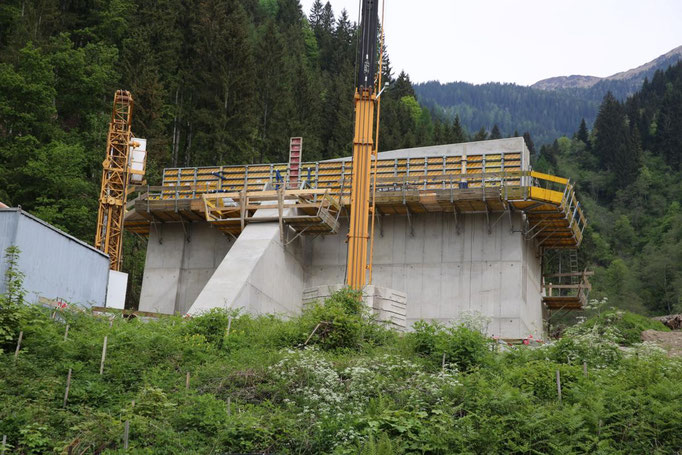

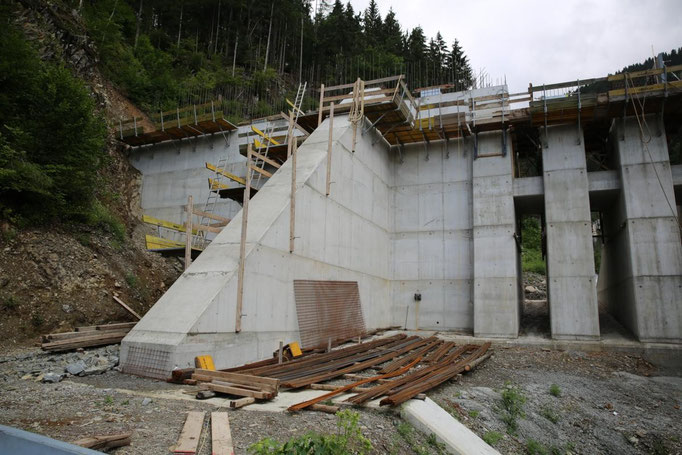

25. Juli 2015

17. Juli 2015

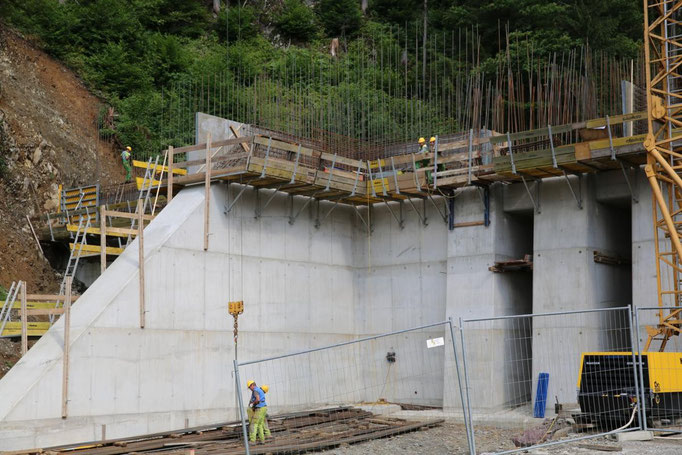

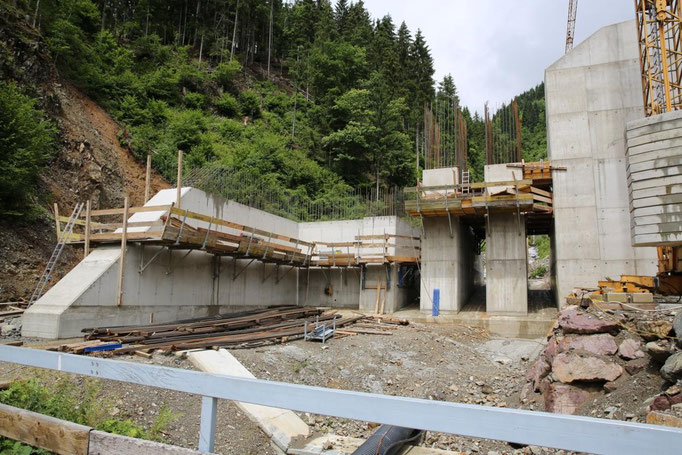

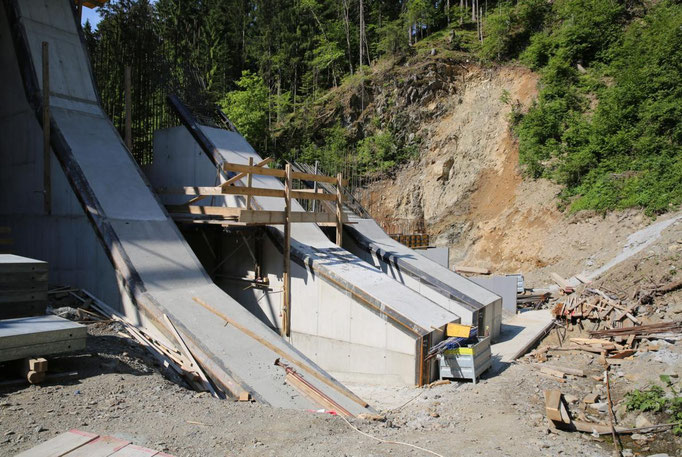

noch 2 Betonierabschnitte, dann ist die Mauerkrone erreicht !!
noch 2 Betonierabschnitte, dann ist die Mauerkrone erreicht !!

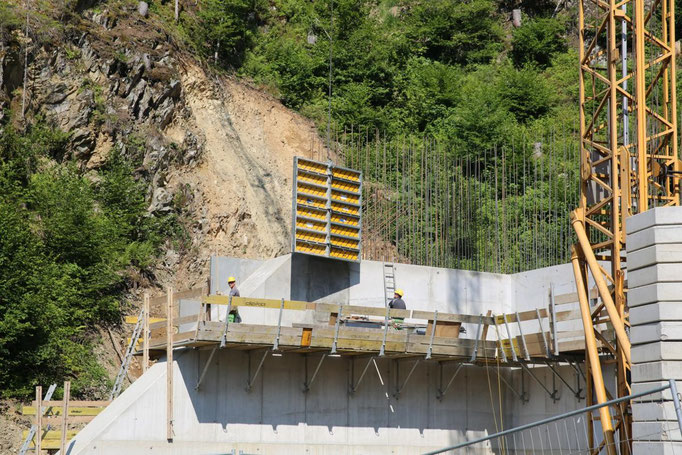

12. Juli 2015

3. Juli 2015

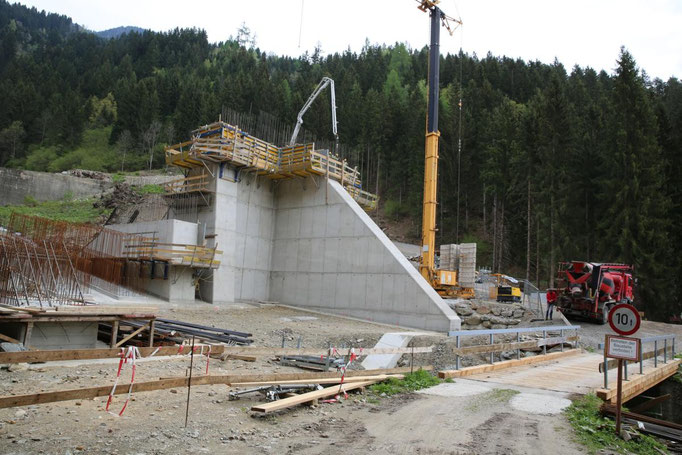

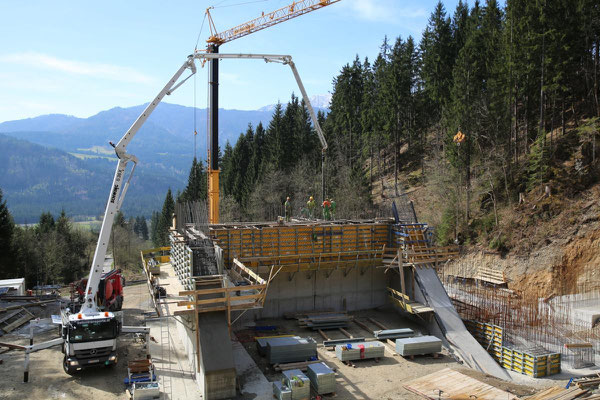

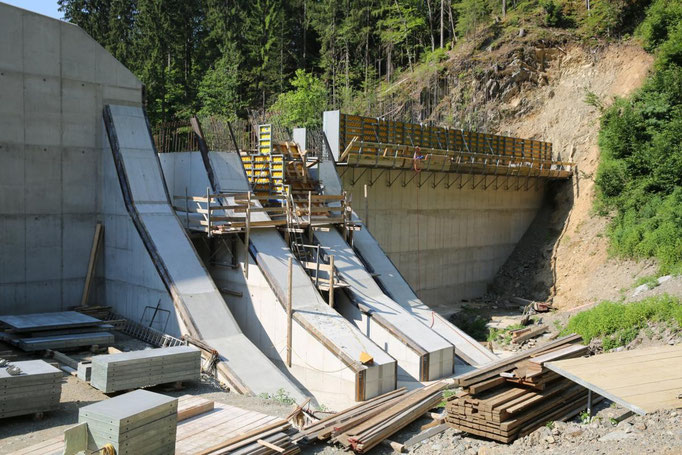

noch 3 Betonierabschnitte, dann ist die volle Höhe erreicht !
noch 3 Betonierabschnitte, dann ist die volle Höhe erreicht !

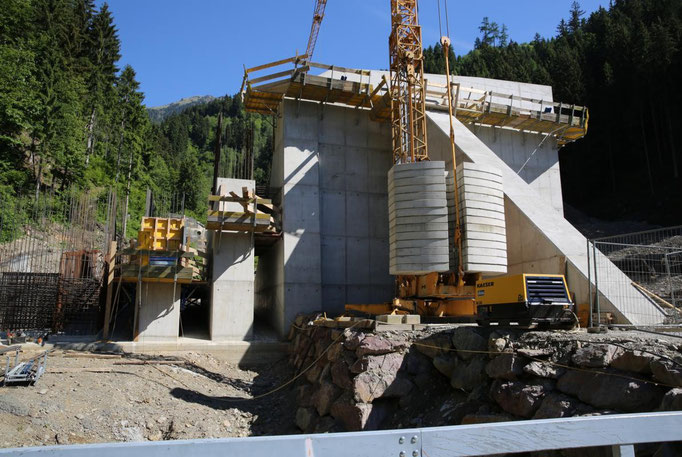

Informationstafel
Informationstafel

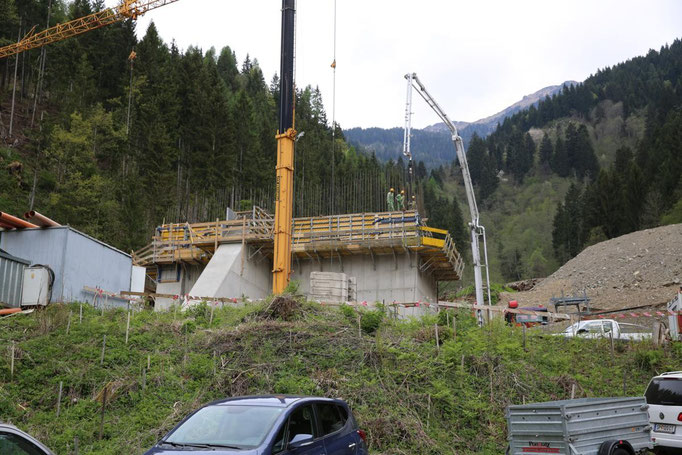

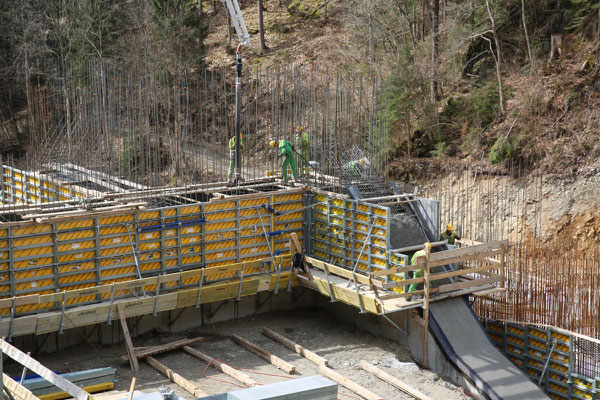

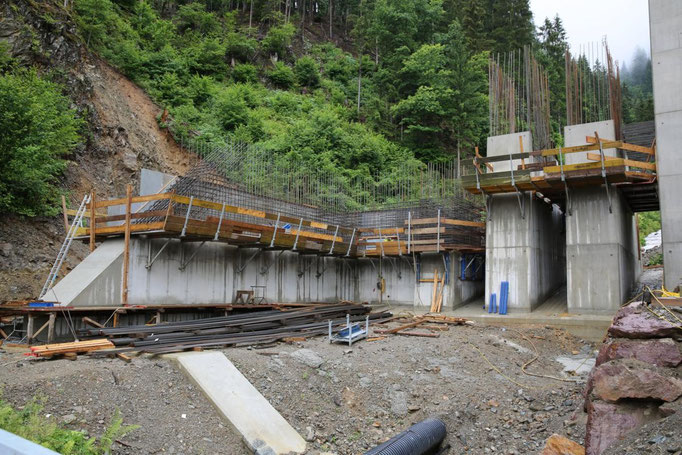

und wieder wird eine Elementhöhe betoniert
und wieder wird eine Elementhöhe betoniert

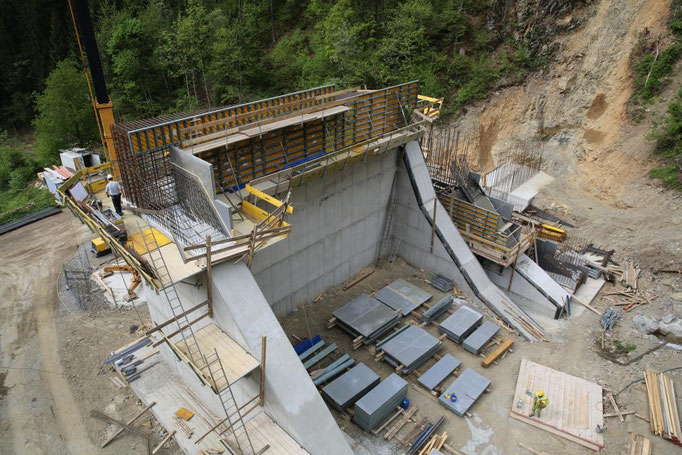

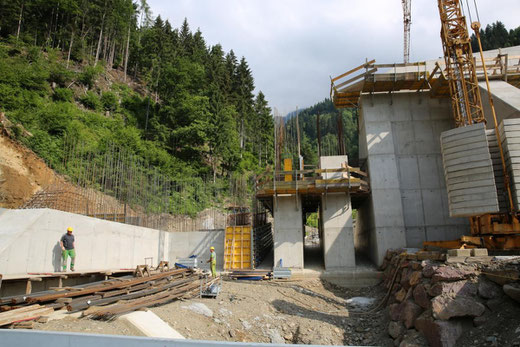

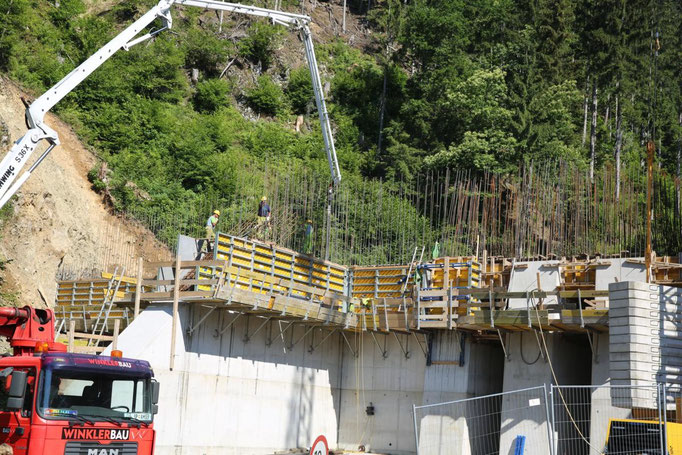

23. Juni 2015

16. Juni 2015

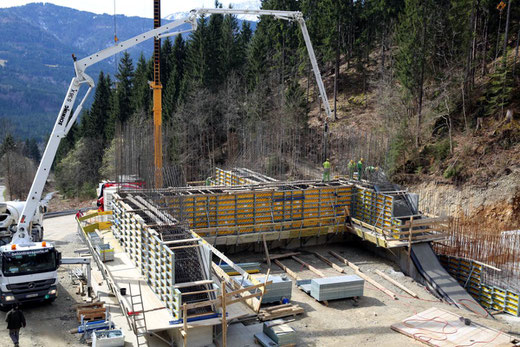

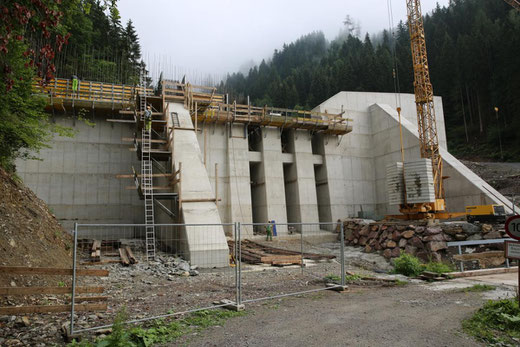

umfangreiche Bewehrungsarbeiten, vor allem an den Murenbrechern (Mitte), erschweren den Sperrenbau zusätzlich, auch das momentane Schlechtwetter sorgt für eine ungewollte Arbeitsunterbrechung
umfangreiche Bewehrungsarbeiten, vor allem an den Murenbrechern (Mitte), erschweren den Sperrenbau zusätzlich, auch das momentane Schlechtwetter sorgt für eine ungewollte Arbeitsunterbrechung

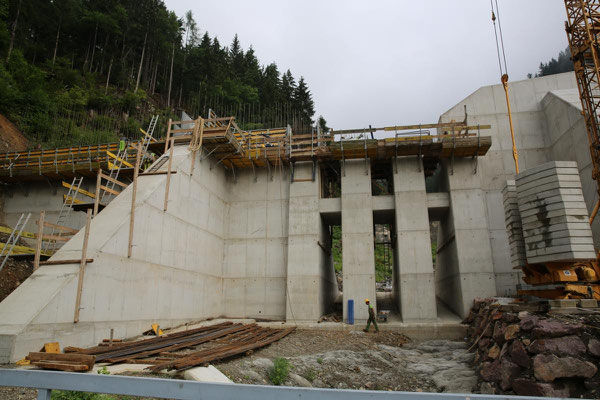

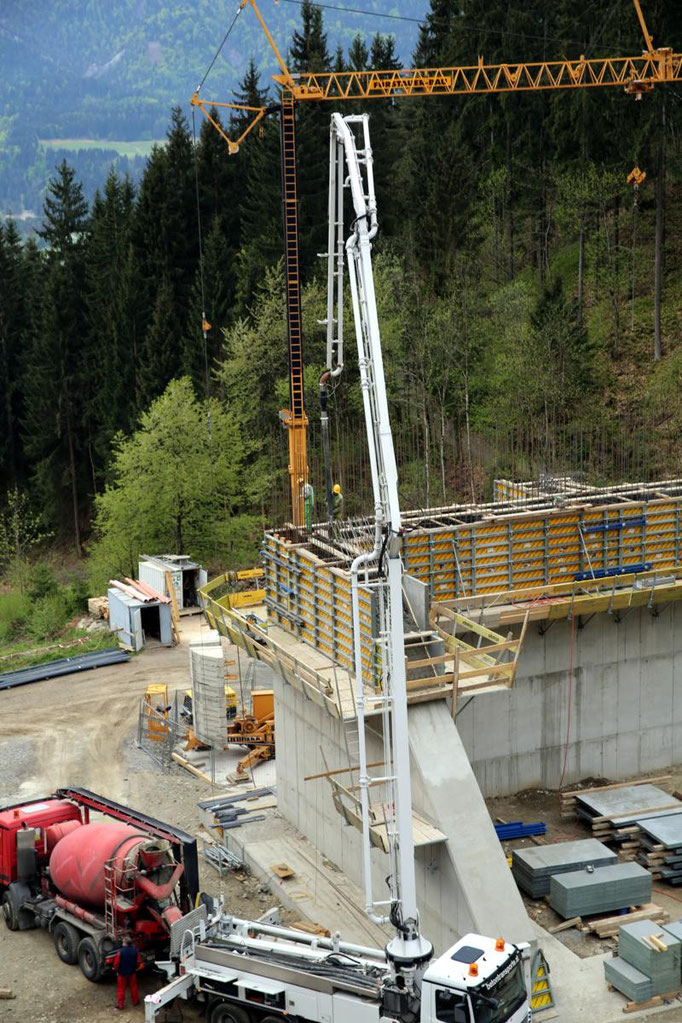

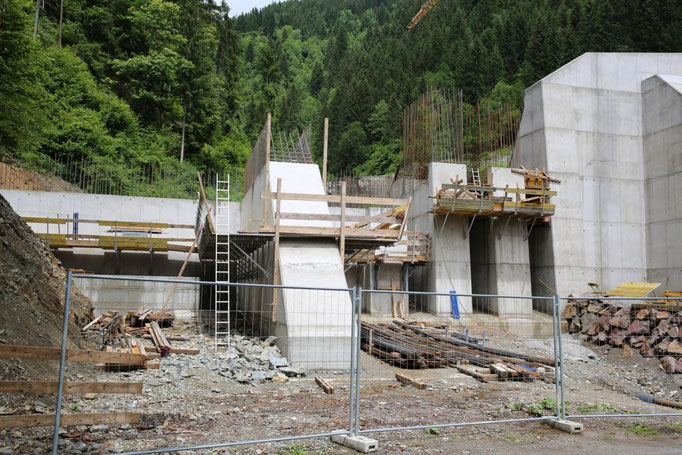

die linke Flügelwand sowie die Murenbrecher sind momentan in Arbeit
die linke Flügelwand sowie die Murenbrecher sind momentan in Arbeit

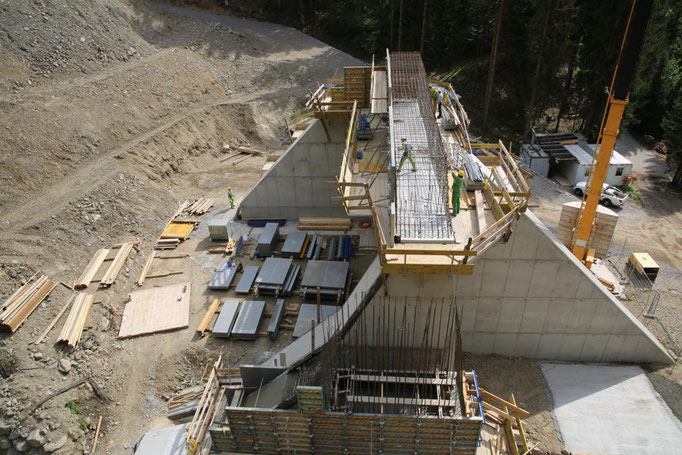

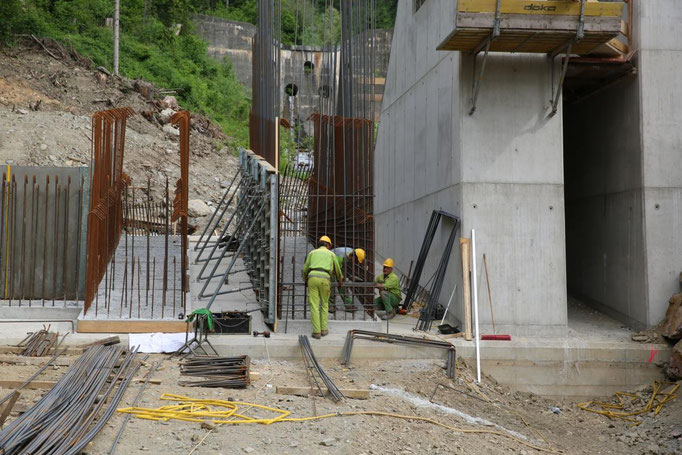

8. Juni 2015

der westliche Teil der Sperre ist in Arbeit

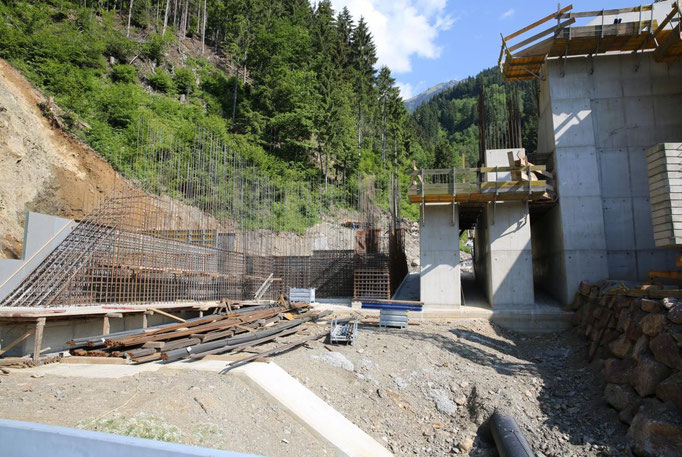

der westliche Teil der Sperre ist in Arbeit

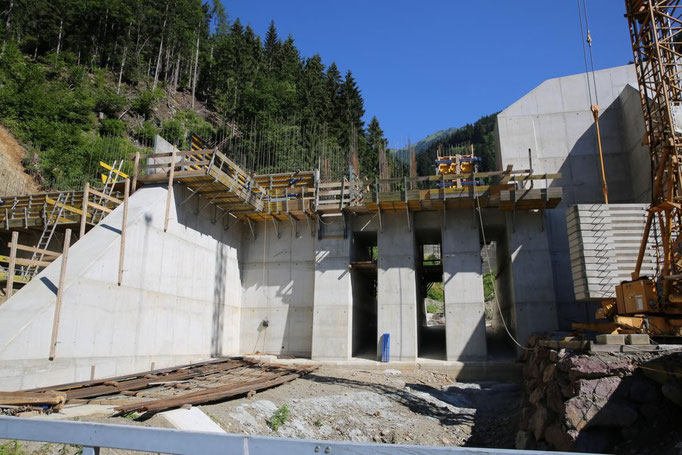

30. Mai 2015

in dieser Höhe setzt sich die Sperre bis zum Gelände (re.) fort
in dieser Höhe setzt sich die Sperre bis zum Gelände (re.) fort

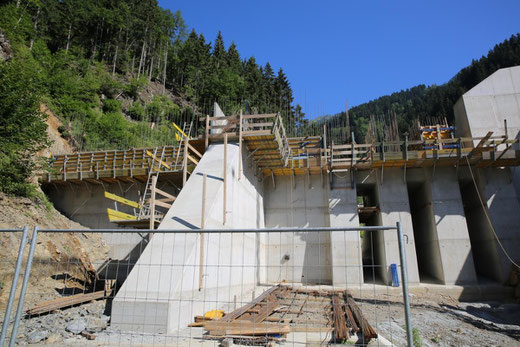

schön langsam werden die gewaltigen Ausmaße der Sperre sichtbar
schön langsam werden die gewaltigen Ausmaße der Sperre sichtbar

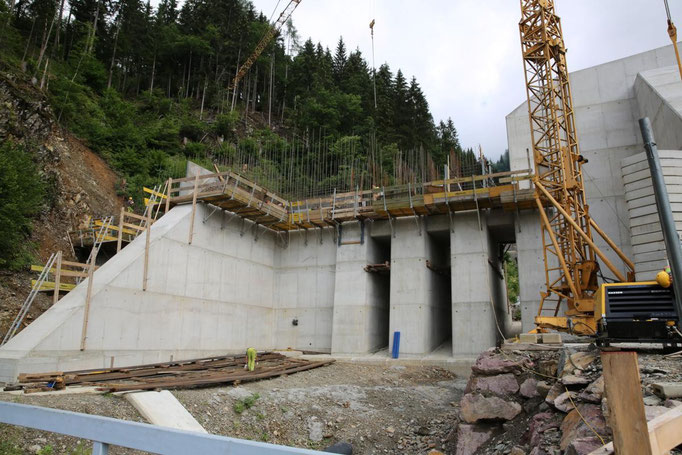

22. Mai 2015

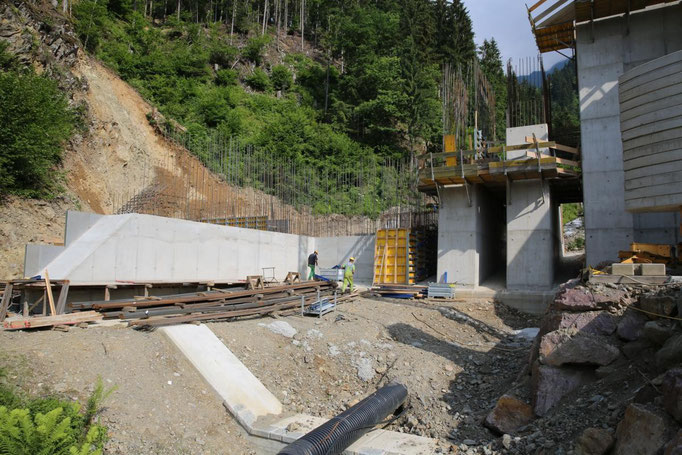

rechts an diesen Abschnitt wird voraussichtlich ein Materialdamm mit einem Betonkern (Dichtwand) geschüttet
rechts an diesen Abschnitt wird voraussichtlich ein Materialdamm mit einem Betonkern (Dichtwand) geschüttet
die Schalungs- u. Bewehrungsarbeiten  am linken (westl.)Teil der Sperre sind voll im Gange
die Schalungs- u. Bewehrungsarbeiten am linken (westl.)Teil der Sperre sind voll im Gange

15. Mai 2015

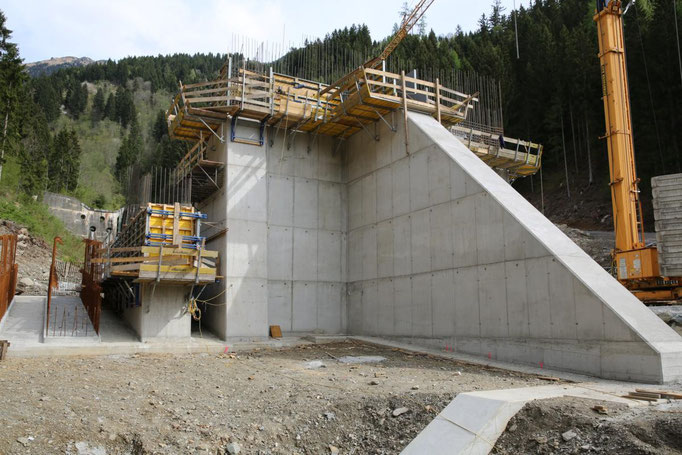

Diese Woche wurde oberste Abschnitt der Sperre betoniert, somit die Mauerkrone erreicht, die  damit eine Höhe von ca. 17 m von der Fundamentplatte bis zur Krone aufweist. In weiterer Folge werden nun die mächtigen Murenbrecher errichtet und anschließend der linke Teil der Sperre in den Fels eingebunden.

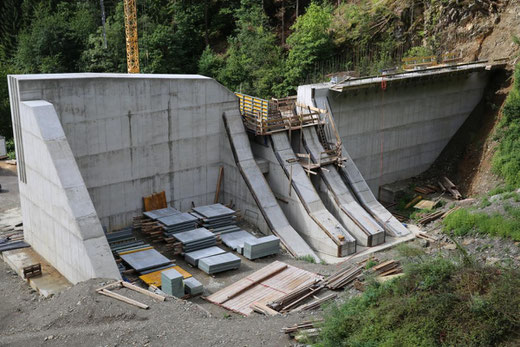

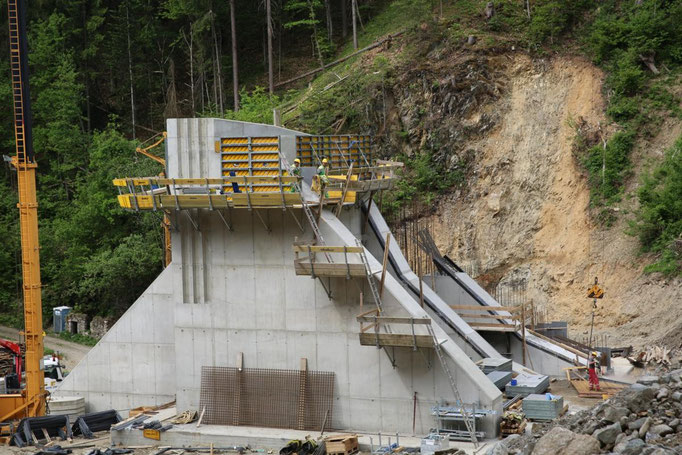

die endgültige Sperrenhöhe ist erreicht
die endgültige Sperrenhöhe ist erreicht
ein zweiter Kran (Re.) musste wegen zu geringer Reichweite des bisherigen Kranes (l.)aufgestellt werden
ein zweiter Kran (Re.) musste wegen zu geringer Reichweite des bisherigen Kranes (l.)aufgestellt werden
die Murenbrecher (lks.) sind in Arbeit
die Murenbrecher (lks.) sind in Arbeit
der oberste Abschnitt wird betoniert
der oberste Abschnitt wird betoniert

8. Mai 2015

Dank der bisher guten Witterungsverhältnisse schreiten die Arbeiten an der Sperre zügig voran. Momentan ist der letzte Betonierabschnitt (Mauerkrone) in Arbeit und der östliche Teil der Sperre sollte im Laufe der nächsten Woche fertiggestellt sein.

ein gewaltiges Bauwerk ist hier im Entstehen !!
ein gewaltiges Bauwerk ist hier im Entstehen !!
hier steht erst ein Drittel der Sperre
hier steht erst ein Drittel der Sperre
die Mauerkrone ist momentan in Arbeit, danach werden die Arbeiten auf der linken Seite fortgesetzt
die Mauerkrone ist momentan in Arbeit, danach werden die Arbeiten auf der linken Seite fortgesetzt

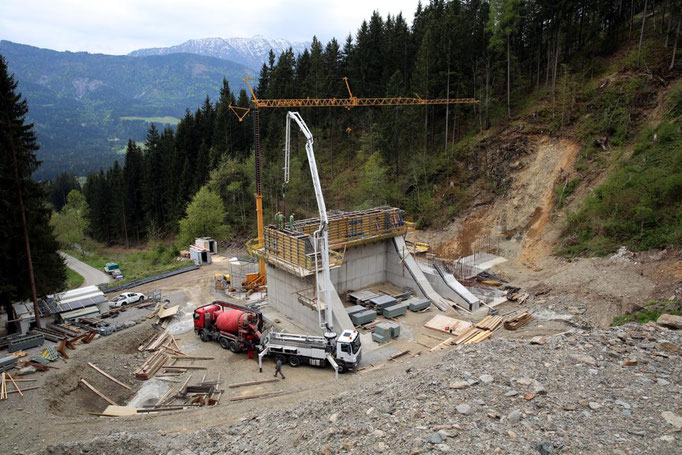

30. April 2015

man beachte die Bewehrung, die über die Schalung noch gut 4 Meter hinausragt - knapp darüber ist die endgültige Sperrenhöhe erreicht !!
man beachte die Bewehrung, die über die Schalung noch gut 4 Meter hinausragt - knapp darüber ist die endgültige Sperrenhöhe erreicht !!
Blick von der alten bestehenden Sperre zur Neuen, von der momentan nur knapp ein Drittel zu sehen ist
Blick von der alten bestehenden Sperre zur Neuen, von der momentan nur knapp ein Drittel zu sehen ist

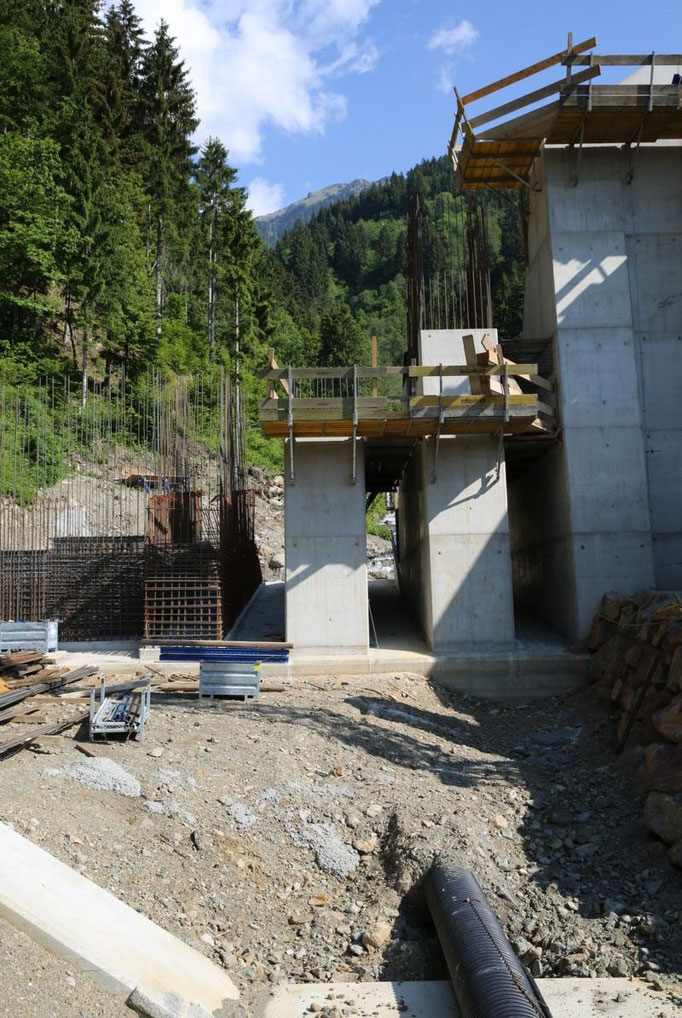

24. April 2015

18. April 2015

12. April 2015

8. April 2015

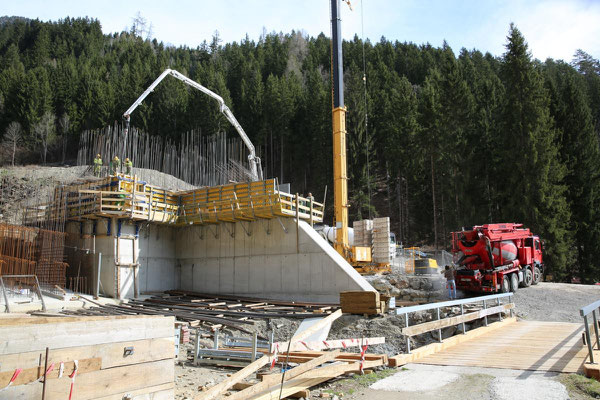

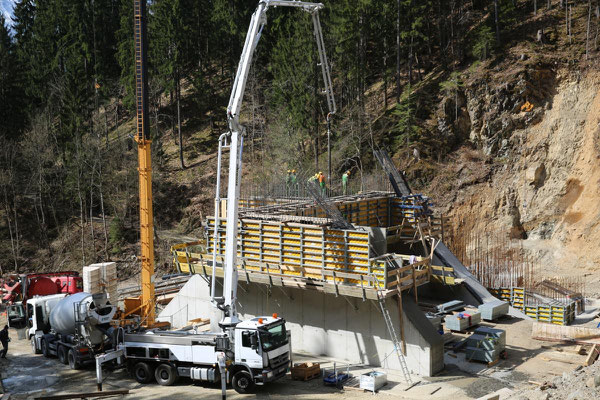

ca. 220 m3 Beton werden für diesen Abschnitt verarbeitet
ca. 220 m3 Beton werden für diesen Abschnitt verarbeitet
der hintere Teil der Sperre mit dem ersten Murenbrecher (rechts)
der hintere Teil der Sperre mit dem ersten Murenbrecher (rechts)

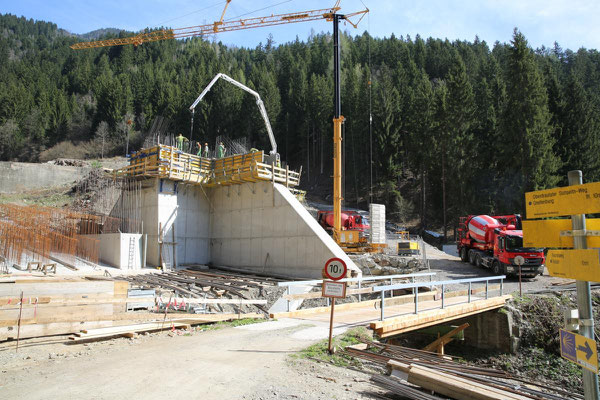

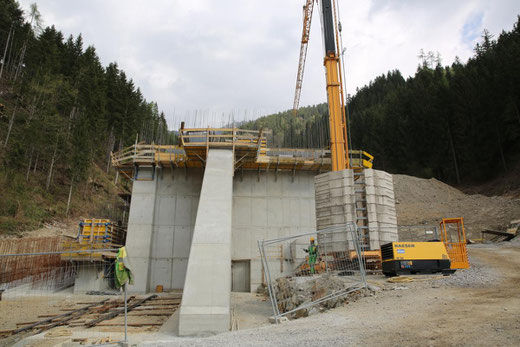

2. April 2015

anhand der hier ersichtlichen Bewehrung kann man die Höhe der Sperre ungefähr abschätzen
anhand der hier ersichtlichen Bewehrung kann man die Höhe der Sperre ungefähr abschätzen
dieser Bereich ist knapp ein Drittel der gesamten Sperre
dieser Bereich ist knapp ein Drittel der gesamten Sperre
hier wartet noch viel Schal- und Betonarbeit um auf die Höhe dieser Bewehrung zu kommen
hier wartet noch viel Schal- und Betonarbeit um auf die Höhe dieser Bewehrung zu kommen

27. März 2015

Die Arbeiten an der Sperre gehen zügig voran, auch Hinterfüllungsarbeiten wurden bereits getätigt. An der Westseite wird für eine gute Einbindung der Sperre noch mittels Schrämbagger faules Felsmaterial abgetragen.

das linke Drittel der Sperre (In Flussrichtung) ist hier in Arbeit
das linke Drittel der Sperre (In Flussrichtung) ist hier in Arbeit
für eine gute Einbindung in das bestehende Gelände wird das faule Gestein abgetragen
für eine gute Einbindung in das bestehende Gelände wird das faule Gestein abgetragen
der rechte Teil der Sperre ist zurzeit im Enstehen
der rechte Teil der Sperre ist zurzeit im Enstehen
Betonierungsarbeiten im rechten Teil der Sperre
Betonierungsarbeiten im rechten Teil der Sperre

19. März 2015

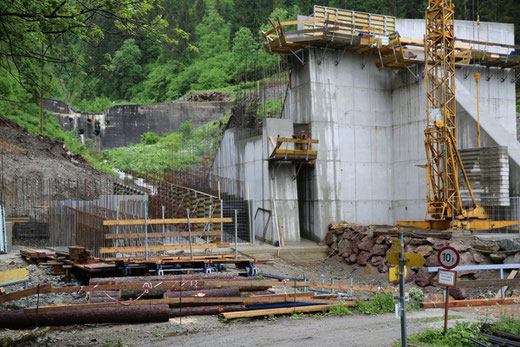

Schön langsam wächst die Geschiebesperre heran und man kann die Mächtigkeit dieses Bauwerks schon leicht erahnen. Auf Grund der eher komplizierten Schalungs- sowie der umfangreichen Bewehrungsarbeiten, wird es aber noch einige Zeit dauern, bis man das ganze Ausmass dieser Sperre erst wirklich erkennen kann.

umfangreiche Bewehrungsarbeiten stehen an der Tagesordnung
umfangreiche Bewehrungsarbeiten stehen an der Tagesordnung
rechts im Vordergrund die rechte Flügelwand der Sperre
rechts im Vordergrund die rechte Flügelwand der Sperre

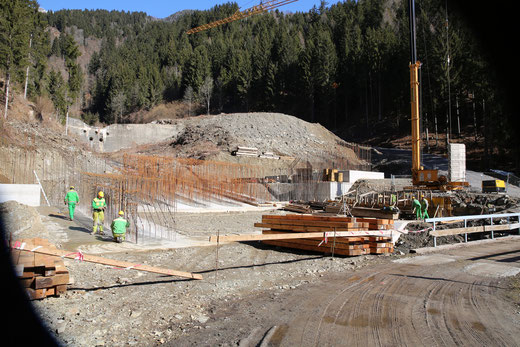

14. März 2015

die ersten Elemente des aufgehenden Mauerwerks sind geschalt und betoniert
die ersten Elemente des aufgehenden Mauerwerks sind geschalt und betoniert

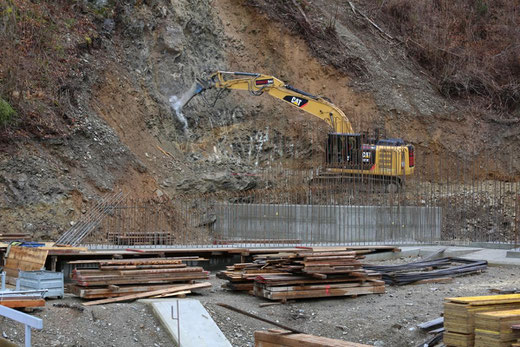

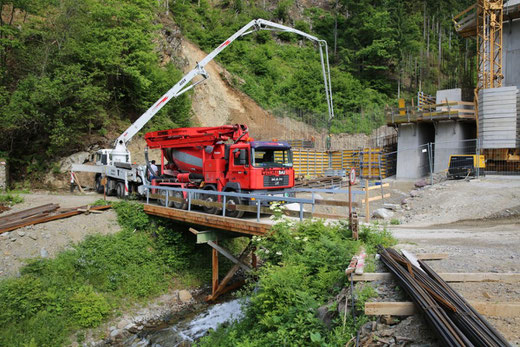

auch der teilweise angefaulte Brückenbelag wurde erneuert
auch der teilweise angefaulte Brückenbelag wurde erneuert

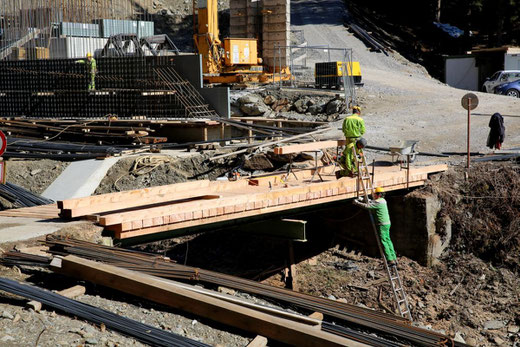

6. März 2015

2. März 2015
